Tokyu Rencanakan Uji Coba Pusat Data di Bawah Jalur Kereta Tokyo di Tengah Keterbatasan Lahan dan Listrik

Baca 11 Menit
Tokyu Rencanakan Uji Coba Pusat Data di Bawah Jalur Kereta Tokyo di Tengah Keterbatasan Lahan dan Listrik

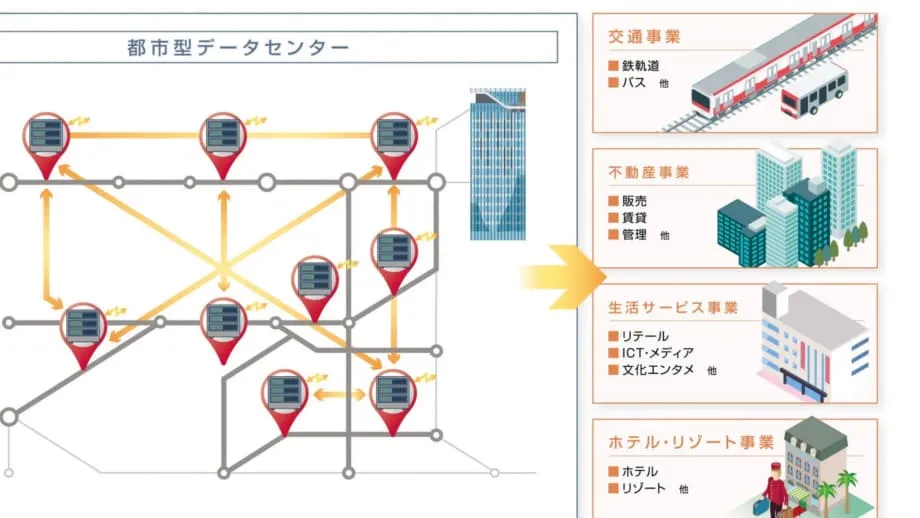

Komputasi di Bawah Jalur Oimachi

Empat perusahaan Tokyu Group berencana memasang pusat data modular di bawah jalur layang Oimachi Line di Tokyo mulai Juni 2026, untuk menguji apakah server dapat beroperasi dengan andal di bawah kereta yang melintas. Proyek yang diumumkan pada 23 Maret itu akan mengubah ruang tak terpakai di bawah jalur kereta menjadi lokasi peralatan komputasi, saat keterbatasan lahan dan sambungan listrik menghambat ekspansi pusat data di ibu kota Jepang.

Daftar Isi
  1. Komputasi di Bawah Jalur Oimachi
  2. Empat Perusahaan Membagi Tugas
  3. Dampak Kereta yang Melintas terhadap Server
  4. Serat Optik yang Sudah Tersedia Menjadi Keunggulan Lokasi
  5. Tekanan Lahan dan Listrik di Tokyo
  6. Cara Kerja Pusat Data Modular
  7. Pemeliharaan Menjadi Tantangan Lain
  8. Dari Uji Coba Juni hingga Kemungkinan Ekspansi
  9. Pelajaran bagi Kota-Kota Padat Lainnya
  10. Inti Berita

Uji coba ini akan mengukur insulasi suara, insulasi termal, isolasi getaran, dan efisiensi pendinginan. Secara keseluruhan, pengujian tersebut akan menunjukkan apakah fasilitas kompak dapat menjaga kestabilan peralatan dan suhu yang tepat saat kereta melintas di atasnya.

Tokyo telah memiliki 132 pusat data yang beroperasi dan setidaknya 18 lainnya sedang dibangun, tetapi permintaan masih melampaui pasokan. Pemasangan yang diusulkan ini menyasar salah satu sumber tekanan tersebut: mencari tempat untuk menaruh peralatan tanpa membangun gedung konvensional di lahan perkotaan yang mahal.

Pendekatan Tokyu memadukan tiga aset yang sudah tersedia di dalam grup: lahan tak terpakai di bawah jalur kereta, unit modular yang sedang dikembangkan oleh bisnis konstruksinya, serta kabel serat optik yang membentang di sepanjang koridor kereta. Jika pengujian berhasil, pendekatan ini dapat mendukung pemasangan lebih lanjut di seluruh jaringan Tokyu, dengan Shibuya secara khusus disebut sebagai salah satu lokasi yang mungkin.

Hingga 30 Maret, pemasangan tersebut masih berupa eksperimen yang direncanakan. Prospek komersialnya bergantung pada kemampuan peralatan bertahan di lingkungan perkeretaapian, besarnya energi yang dibutuhkan untuk pendinginan, dan apakah biaya pemeliharaan memungkinkan fasilitas beroperasi secara menguntungkan. Pemasangan pada Juni dimaksudkan untuk menguji pendekatan tersebut sebelum penerapan yang lebih luas.

Empat Perusahaan Membagi Tugas

Tokyu Construction sedang mengembangkan pusat data modular, berupa unit menyerupai kontainer yang mengemas server, sistem pendingin, dan peralatan pasokan daya. Format ini dirancang agar dapat dipasang tanpa proses konstruksi tradisional yang diperlukan untuk membangun gedung pusat data khusus.

Iklan

Tokyu Electric Railway menyediakan lokasi di bawah jalur layang. Saat ini, ruang tersebut tidak menghasilkan pendapatan, sehingga grup ini berpeluang memanfaatkan aset properti yang selama ini tidak terpakai.

It's Communications Corporation, divisi telekomunikasi grup, akan menyediakan konektivitas melalui kabel optik yang sudah terpasang di sepanjang koridor kereta. Tokyu Corporation, perusahaan induknya, mengoordinasikan inisiatif ini.

Pembagian tanggung jawab tersebut menyatukan lokasi fisik, rancangan peralatan, dan koneksi jaringan dalam satu proyek grup. Pusat data membutuhkan ketiganya: tempat untuk mesin, sistem yang menjaga mesin tetap beroperasi, serta jalur komunikasi agar mesin dapat bertukar informasi dengan pengguna dan fasilitas lain.

Koridor kereta menyediakan lahan sekaligus jalur yang sudah tersedia untuk lalu lintas data. Tokyu sedang menguji apakah aset-aset tersebut dapat mendukung fungsi lain di samping transportasi, yang berpotensi menghasilkan pendapatan dari lokasi yang saat ini tidak menyumbang pemasukan.

Dampak Kereta yang Melintas terhadap Server

Setiap kereta yang melintas di atas lokasi pemasangan akan menimbulkan getaran di sekitarnya. Bagi peralatan elektronik yang sensitif, gerakan berulang dapat melonggarkan sambungan, merusak hard disk, dan membebani sambungan solder, yakni titik-titik kecil yang melekatkan komponen pada papan sirkuit.

Peralatan pusat data juga membutuhkan suhu yang stabil. Pemanasan dan pendinginan berulang menyebabkan material memuai dan menyusut, yang dapat memperpendek usia komponen. Di bawah jalur kereta layang, struktur baja dapat memanas saat terkena sinar matahari langsung lalu cepat mendingin dalam bayangan pada sore hari, sehingga kondisi di sekitar unit berubah-ubah.

Kebisingan dari kereta yang melintas menambah tantangan operasional. Uji coba akan mengkaji insulasi suara bersama insulasi termal dan isolasi getaran. Kebisingan juga relevan bagi petugas yang harus merawat peralatan di lokasi tersebut.

Getaran sering diukur dalam satuan gravitasi, yaitu cara menyatakan gaya gerak relatif terhadap gravitasi. Tingkatnya harus berada di bawah ambang batas yang ditentukan, baik untuk hard disk dengan piringan berputar maupun sistem yang menggunakan penyimpanan solid-state. Uji coba akan mengkaji apakah sistem isolasi industri dapat meredam hentakan berulang dari lalu lintas kereta perkotaan.

Iklan

Efisiensi pendinginan melengkapi empat pengukuran utama. Unit harus membuang panas yang dihasilkan server sekaligus menghadapi kondisi di luar. Pengoperasian yang andal di bawah kereta yang bergerak bergantung pada kemampuan unit dan sistem pendukungnya menjaga suhu serta kestabilan yang dibutuhkan perangkat keras.

Serat Optik yang Sudah Tersedia Menjadi Keunggulan Lokasi

It's Communications telah membangun jaringan kabel serat optik berkapasitas besar di sepanjang jalur kereta Tokyu. Kabel tersebut menyediakan jalur siap pakai untuk mengalirkan data, sehingga lokasi yang diusulkan memiliki keunggulan dibandingkan lokasi perkotaan yang membutuhkan infrastruktur komunikasi baru.

Pemasangan serat optik di kota yang padat dapat memerlukan penggalian jalan, izin pemerintah daerah, serta izin untuk menggunakan lahan atau jalur yang dikelola pihak lain. Negosiasi dapat melibatkan pemilik properti, pemerintah daerah, dan perusahaan utilitas. Pekerjaan ini dapat membuat penyambungan pusat data baru menjadi mahal dan memakan waktu.

Proyek Oimachi Line dapat terhubung ke kabel yang sudah terpasang di sepanjang jalur kereta. Pemanfaatan jaringan yang ada menghilangkan kebutuhan untuk membangun jalur serat optik yang sepenuhnya baru dan memungkinkan unit modular tersebut terintegrasi dengan infrastruktur telekomunikasi yang sudah tersedia.

Ambisi Tokyu yang lebih luas adalah menjadikan koridor kereta sebagai jalur bagi penumpang sekaligus lalu lintas digital. Fasilitas komputasi kecil yang tersebar di sepanjang jalur tersebut dapat mendukung komputasi tepi, yaitu menempatkan peralatan pemrosesan lebih dekat ke lokasi penggunaan data, alih-alih memusatkan semuanya di fasilitas yang lebih besar dan lebih jauh.

Shibuya disebut sebagai salah satu kemungkinan lokasi di masa depan, memberikan sasaran perkotaan yang konkret bagi pendekatan tersebut. Kawasan ini merupakan salah satu pusat komersial dan transportasi tersibuk di Tokyo, tempat biaya dan kesulitan praktis membangun pusat data konvensional akan sangat tinggi.

Tekanan Lahan dan Listrik di Tokyo

Ekspansi pusat data Tokyo menghadapi dua kendala yang diatasi unit kompak dengan cara berbeda: harga lahan yang tinggi dan akses listrik yang terbatas. Firma riset Mordor Intelligence mencatat kenaikan harga lahan di ibu kota sebesar 69% pada 2024, sehingga biaya pembangunan fasilitas tradisional meningkat dan berada di luar jangkauan banyak operator.

Iklan

Keberadaan 132 pusat data yang beroperasi dan setidaknya 18 fasilitas yang sedang dibangun menunjukkan bahwa pengembangan terus berlangsung. Namun, permintaan masih melampaui pasokan, sehingga tekanan untuk menemukan lokasi dan rancangan yang dapat beroperasi lebih cepat kian besar.

Sambungan listrik dapat memerlukan waktu jauh lebih lama daripada pemasangan peralatan. Yasuo Suzuki, wakil presiden eksekutif sekaligus direktur pelaksana untuk Jepang dan Asia Pasifik di NTT Global Data Centers, menggambarkan waktu tunggu tersebut dalam wawancara industri baru-baru ini:

Waktu tunggu sambungan ke jaringan listrik di pusat Tokyo dapat mencapai lima hingga 10 tahun.

Bagi perusahaan yang membutuhkan kapasitas komputasi segera, waktu tunggu sepanjang itu dapat menghambat proyek, terlepas dari ada atau tidaknya lahan yang sesuai. Rencana Tokyu berfokus pada pemanfaatan lahan dan jalur komunikasi yang sudah tersedia secara lebih baik, sementara akses listrik tetap menjadi bagian dari masalah kapasitas Tokyo yang lebih luas.

Fasilitas yang lebih kecil semakin diminati di pasar yang terkendala ini. Pusat data berukuran menengah di Jepang tumbuh dengan laju tahunan gabungan sebesar 12% hingga 2031, melampaui pembangunan fasilitas yang lebih besar karena dapat dipasang lebih cepat. Pertumbuhan gabungan berarti peningkatan setiap tahun dihitung berdasarkan total yang telah bertambah pada tahun sebelumnya.

Unit yang diusulkan Tokyu menerapkan preferensi terhadap pemasangan yang lebih cepat itu di lokasi yang tidak biasa. Unit tersebut mengutamakan kecepatan dan pemanfaatan ruang perkotaan yang terabaikan, alih-alih skala fasilitas konvensional.

Cara Kerja Pusat Data Modular

Pusat data modular mengemas komponen utama fasilitas komputasi dalam unit yang dirancang sebelumnya. Server menjalankan tugas komputasi, peralatan pendingin membuang panas yang dihasilkan, dan sistem pasokan daya menyediakan listrik yang dibutuhkan agar semuanya tetap beroperasi.

Fasilitas konvensional dapat memerlukan waktu bertahun-tahun untuk perencanaan arsitektur, pengerjaan fondasi, dan konstruksi gedung. Unit modular dapat diproduksi di luar lokasi pemasangan saat izin masih diproses, lalu diangkat ke posisinya dengan derek dan disambungkan ke utilitas yang sudah ada. Pendekatan ini semakin banyak digunakan secara global di tempat yang ruang dan jadwal konstruksinya menjadi kendala pengembangan.

Unit Tokyu Construction menerapkan format kontainer di lingkungan yang lebih menantang, yakni di bawah jalur kereta aktif. Rancangannya kemungkinan membutuhkan peredam getaran canggih, yang dapat menggunakan isolator pegas, platform dudukan karet, atau teknologi aktif untuk meredam gerakan. Ini merupakan sejumlah kemungkinan pendekatan teknik, bukan daftar peralatan yang telah ditetapkan untuk uji coba.

Iklan

Sistem pendingin juga harus bekerja secara efisien meski suhu berubah akibat panas matahari yang mengenai struktur baja di atas. Perlindungan terhadap cuaca diperlukan untuk mengantisipasi air hujan yang memercik ke arah unit dan polusi perkotaan yang umum ditemukan di sekitar infrastruktur kereta.

Format modular menyatukan peralatan dalam satu paket yang siap dipasang. Uji coba akan menguji apakah paket tersebut dapat menciptakan kondisi terkendali seperti di pusat data, meski berada di lokasi yang terpapar pergerakan kereta, perubahan suhu luar, dan cuaca.

Pemeliharaan Menjadi Tantangan Lain

Teknisi yang bekerja di bawah jalur kereta layang akan menghadapi lingkungan yang berbeda dari fasilitas konvensional di permukaan tanah. Akses dapat dibatasi oleh ruang yang sempit, sementara kedekatan dengan infrastruktur kereta berlistrik dapat menimbulkan bahaya.

Prosedur pemeliharaan harus melindungi petugas sekaligus memungkinkan layanan kereta tetap berjalan. Pengaturan yang mungkin dilakukan antara lain bekerja pada waktu kereta lebih jarang melintas atau menggunakan platform akses yang dirancang khusus untuk lokasi tersebut.

Tata letak peralatan dan akses menjadi penting karena pusat data harus tetap dapat dirawat setelah dipasang. Unit kompak mungkin dapat ditempatkan dengan cepat di bawah jalur, tetapi teknisi tetap membutuhkan cara praktis untuk memeriksa peralatan, melakukan perbaikan, dan merawat sistem yang menjaga server tetap dingin dan mendapat pasokan daya.

Biaya akan menjadi bagian dari pengujian komersial. Kerusakan perangkat keras yang sering terjadi akibat getaran dapat membuat pemasangan ini tidak ekonomis. Kebutuhan pendinginan yang berlebihan dapat meningkatkan konsumsi listrik, sementara pemeliharaan yang sulit dapat menghabiskan pendapatan dari pengoperasian fasilitas.

Karena itu, eksperimen Tokyu tidak hanya memeriksa apakah server dapat beroperasi saat kereta melintas di atasnya. Rencana bisnis ini bergantung pada tingkat kerusakan peralatan yang dapat diterima, suhu yang stabil, dan pengaturan pemeliharaan yang dapat berjalan berdampingan dengan operasional kereta.

Dari Uji Coba Juni hingga Kemungkinan Ekspansi

Pemasangan di Oimachi Line dimaksudkan sebagai uji konsep, yaitu percobaan praktis untuk memeriksa apakah suatu gagasan dapat diterapkan sebelum digunakan secara lebih luas. Jika berhasil, Tokyu dapat memasang unit serupa di seluruh jaringan keretanya dan mengubah ribuan meter ruang tak terpakai di bawah jalur menjadi infrastruktur yang menghasilkan pendapatan.

Tahapan yang diumumkan sejauh ini cukup singkat:

  • 23 Maret 2026: Empat perusahaan Tokyu Group mengumumkan inisiatif pusat data modular.
  • 30 Maret 2026: Proyek masih dalam tahap perencanaan menjelang pemasangan.
  • Juni 2026: Pemasangan di bawah bagian layang Oimachi Line dijadwalkan mulai.
  • Setelah pengujian berhasil: Penerapan yang lebih luas di seluruh jaringan Tokyu, termasuk kemungkinan lokasi di Shibuya, dapat menyusul.
Iklan

Shibuya akan menguji konsep ini di lokasi yang sangat padat dan bernilai tinggi. Pemasangan yang berhasil di sana akan memperkuat alasan untuk memanfaatkan petak kecil lahan kereta, tempat pengembangan pusat data konvensional menghadapi hambatan finansial dan logistik yang besar.

Tugas saat ini lebih terbatas: memastikan apakah unit Oimachi Line dapat beroperasi dengan andal dalam kondisi perkeretaapian sesungguhnya. Ekspansi yang lebih luas bergantung pada hasil pemasangan pertama tersebut.

Pelajaran bagi Kota-Kota Padat Lainnya

Usulan Tokyu sejalan dengan upaya operator kereta lain untuk mencari pemanfaatan tambahan bagi properti mereka. Panel surya dan ruang ritel kompak sudah menjadi bagian dari upaya tersebut secara global; fasilitas komputasi akan menambah fungsi yang memanfaatkan properti sekaligus infrastruktur telekomunikasi.

Perpaduan inilah yang menjadi inti proyek tersebut. Lahan tak terpakai di bawah jalur menyediakan lokasi, sementara jaringan serat optik yang sudah ada di jalur kereta menyediakan koneksi. Penggabungan keduanya dapat menciptakan bisnis yang menghubungkan aset transportasi dengan permintaan layanan digital.

Kota padat lainnya, termasuk Hong Kong dan Manhattan, menghadapi kesulitan serupa dalam mencari ruang untuk infrastruktur baru. Pemasangan Tokyu yang berhasil dapat menjadi contoh praktis bagi wilayah dengan lahan terbatas dan biaya pembangunan fasilitas khusus yang mahal.

Hasilnya akan bergantung pada keseimbangan antara keunggulan lokasi dan tuntutan operasional di bawah kereta. Ruang murah atau tak terpakai dapat menimbulkan biaya tambahan untuk rekayasa dan pemeliharaan. Uji coba Tokyu akan mengkaji apakah biaya tersebut masih memungkinkan pusat data yang andal dan layak secara komersial.

Tekanan Tokyo untuk menambah kapasitas komputasi sudah terlihat dari mahalnya lahan, lamanya waktu tunggu sambungan listrik, dan pertumbuhan fasilitas yang lebih kecil. Eksperimen pada Juni akan menguji apakah ruang kereta dapat menjadi salah satu bagian dari solusi kota tersebut.

Inti Berita

  • Empat perusahaan Tokyu Group mengumumkan proyek ini pada 23 Maret, dengan pemasangan di bawah Oimachi Line direncanakan mulai Juni 2026.
  • Uji coba akan mengukur insulasi suara, insulasi termal, isolasi getaran, dan efisiensi pendinginan.
  • Tokyu Construction mengembangkan unit, Tokyu Electric Railway menyediakan lokasi, It's Communications memasok konektivitas serat optik, dan Tokyu Corporation mengoordinasikan inisiatif ini.
  • Tokyo memiliki 132 pusat data yang beroperasi dan setidaknya 18 lainnya sedang dibangun, sementara permintaan terus melampaui pasokan.
  • Mordor Intelligence mencatat kenaikan harga lahan Tokyo sebesar 69% pada 2024. Yasuo Suzuki, eksekutif NTT Global Data Centers, mengatakan waktu tunggu sambungan listrik di pusat Tokyo dapat mencapai lima hingga 10 tahun.
  • Pusat data berukuran menengah di Jepang tumbuh dengan laju tahunan gabungan sebesar 12% hingga 2031.
  • Jika pengujian berhasil, ekspansi di seluruh jaringan Tokyu, termasuk Shibuya, dapat dilakukan dengan mempertimbangkan keandalan peralatan, kebutuhan pendinginan, dan biaya pemeliharaan.
